Le Loft Dinan
L'histoire du Loft
Camille et Killian vous accueillent toute l’année dans un lieu unique, niché au cœur du centre historique de Dinan. Entièrement rénové en 2021, sur un mélange d’authenticité, au sein d’un lieu improbable, semé de design et de paix, ce loft sera répondre à l’ensemble de vos besoins, le temps d’un week-end ou de plusieurs jours. Une invitation au voyage, au sein d’un endroit unique, entre terre et mer…
Immersion
Visite guidée du Loft
Situé en plein centre historique de Dinan et niché entre les habitations. Ce lieu est totalement improbable!
Il y a de nombreuses années, le magasin devant était un pressing, et cet endroit, un séchoir situé juste derrière, qui servait à étendre le linge et les draps. Il a été laissé à l'abandon, en tant que dépot pendant très longtemps.
Nous en avons fait l'acquisition en Mars 2020, et le défi était de taille puisqu'il s'agissait de transformer ce hangar en loft de 80 mètres carré comprenant : 2 chambres, 1 salle de douche, 1 salon, 1 cuisine + 1 espace salle à manger.
Une terrasse / patio de 36 mètres carré a également été réalisé afin de profiter du soleil et de l'air frais au calme.
Les travaux ont duré un an et demi et Killian à tout fait seul.
Le Loft en images

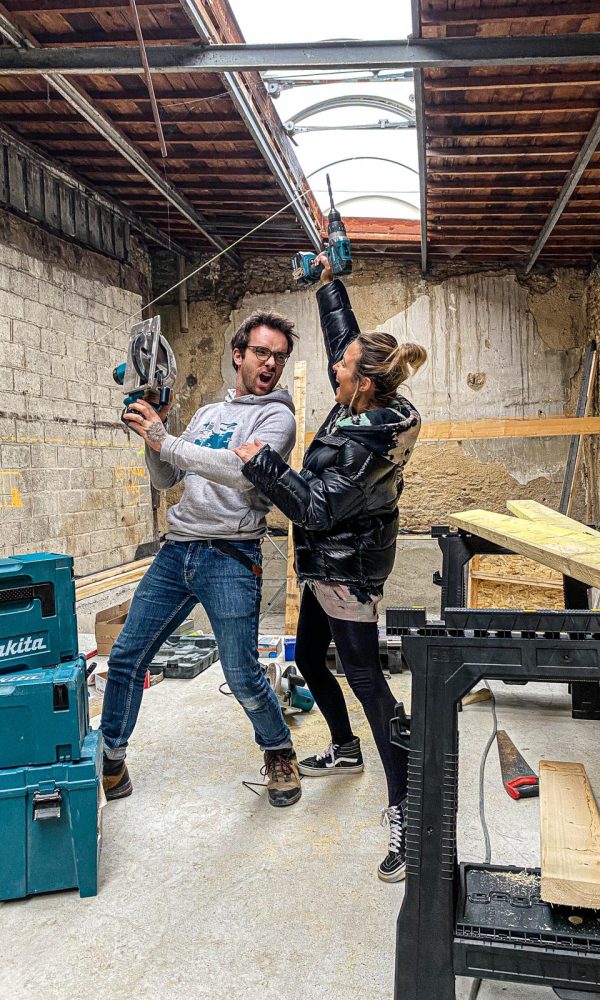

Pour les adeptes du bricolage
Les travaux ont débuté en mars 2020, par le décaissage de l’ensemble du sol de l’ancien séchoir.
Ensuite, fin mai, nous avons creusés le sol afin d’effectuer les raccordements en eau, électricité et gaz.
Début novembre 2020, la dalle a été coulée et l’ouverture de la façade a été effectuée. La charpente a été posée un mois après.
Fin décembre 2021, l’ossature bois de la verrière, qui affiche le devant de la façade est posée.
2021 arrive et nous poursuivons les travaux !
Mi-janvier 2021, nous installons les poutres afin de renforcer la toiture et nous posons l’isolation. Quelques semaines plus tard, la pose du carrelage s’effectue, les plateformes donnant accès à l’étage sont posées et les joints des pierres sont acheminées.
En février 2021, nous retrouvons du changement dans les avancées des travaux. La verrière de la façade est posée et le changement est radical ! Un mois plus tard, nous terminons de plaquer la buanderie, les chambres et nous installons des petites niches dans chacune de ces dernières. Durant ce temps, l’ouverture du toit de la terrasse se fait et nous découvrons un espace lumineux et traversant.
Début mai 2021, la terrasse est mise à niveau, la toiture est finalisée et les veluxes des chambres installées.
Fin juillet 2021, l’escalier est posé, la salle de bain et la terrasse sont finalisés. Un mois plus tard, nous posons la verrière de la première chambre et nous installons le plancher en verre.
Fin septembre 2021, nous commençons à installer la cuisine, qui sera finalisée en octobre de la même année.
